作者:令狐松 单位:山西一建集团有限公司
摘要:建筑工程班组是施工现场最基础的作业单元,其管理水平直接影响工程质量、安全、进度与成本。本文结合一线项目实践,针对人员流动大、安全隐患多、数字化推进慢、凝聚力弱等痛点,从标准化体系搭建、难题攻坚、文化建设三方面,总结一套可落地、可复制的班组管理方法。
一、班组管理现状与核心痛点
施工现场环境复杂、工序交叉密集,班组管理普遍面临五重挑战:一是人员管理困境,临时务工占比超六成,年更替率超30%,技能与安全意识参差不齐;二是安全质量管控难,交底流于口头、隐患整改难闭环,渗漏等质量通病反复出现;三是效率与成本矛盾,计划外停工频发、材料损耗高,某项目因班组对接不畅导致管线预埋返工、工期延误12天;四是数字化瓶颈,纸质台账效率低,中小项目受资金和人才制约推进缓慢;五是凝聚力弱,"大锅饭"式分配抑制积极性,跨工种协作推诿扯皮。
二、"三维一体"实战管理体系
1.标准化管理。人员准入执行背景核查、技能测评、现场试工三道流程,实名制进场;组建3支专业班组后人员稳定率达85%,年流动率控制在20%以内。安全上落实"双进入、三交底",坚持班前会并视频留痕,违章作业行为下降超六成,全年零事故。质量上坚持样板先行、三检制,工程一次合格率明显提升。
2.数字化赋能。依托集团现有平台自建项目管理、施工管控、物资管理三大板块,成本较定制开发节约六成;工人手机端接单报进度、照片留痕,物资实行限额领料,材料损耗率由18%降至10%,年省材料费30余万元。
3.协同机制。每日召开协调例会,明确工序衔接节点,项目关键节点按期完工率达98%;建立设备人力共享机制,盘活闲置资源;多专业交叉作业实行首接负责制,杜绝推诿扯皮。
三、核心难题攻坚实战
1.安全管控从"被动防范"转向"主动管控"。设安全反思屋开展案例警示教育并连线家属,转化习惯性违章人员10名,班组违章率下降45%。2021年某高层项目工人安全带挂设不规范险致高坠,项目随即停工警示教育、加固防护栏杆、标注标准挂点并落实双人互检,从根本上消除高坠隐患。

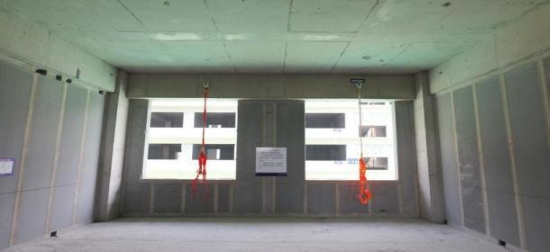

图1 安全带悬挂示意样板
2.防水渗漏精准修复。2023年某住宅项目地下车库SBS卷材防水蓄水试验发现三处渗漏约75平方米,全面返工预估损失11万元。复盘查明系搭接宽度不足、阴阳角未做圆弧、基面杂物刺破卷材所致,采用"局部开挖+补强处理":切除不合格卷材,阴阳角做R=5cm圆弧,新铺卷材搭接12cm热熔满粘并加涂密封膏,班组长旁站监督、逐道工序拍照报验。整改仅花费1.8万元,节约10.2万元,后续抽检100个点合格率100%。
3.非计划停工防控。建立三级预警机制:提前72小时跟踪气象、调整露天作业并检修设备;提前24小时核实材料进场进度,与三家以上供货商签订应急供货协议;即时响应组建应急抢修队伍。实施后月均非正常停工由3.5天降至0.8天。
4.新技术落地。建立"学、练、考、评"一体化培训机制,先试点后推广,钢筋班组智能切断设备使用率由三成升至九成,并将实操水平纳入绩效考核,推动BIM、智能监测等新技术顺利落地。
四、班组文化建设
硬件上设立工友爱心驿站,升级单人单床宿舍,已服务两千余人次;情感上常态化开展送清凉、送温暖活动,班组长每周与工人谈心不少于两次;成长上开办夜间技能培训班,助力23名工友考取特种作业证,实行季度考评、评选流动红旗班组;通过技能比武、文体活动和荣誉墙激发干劲,项目关键工序施工效率提升两成。

图2 工友标准化宿舍(单人单床)
五、结语
班组管理必须扎根现场、以问题为导向,构建"发现问题—制定方案—落地见效—总结复盘"的闭环机制。治理之道在于刚柔相济:以制度守底线,以关怀聚人心,以数字工具提效能。今后将以党建为引领,推动班组管理向智慧化转型,为建筑行业高质量发展筑牢基层根基。
